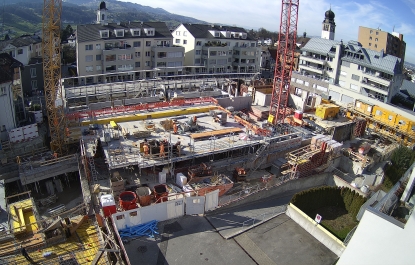

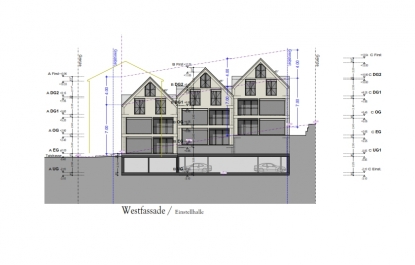

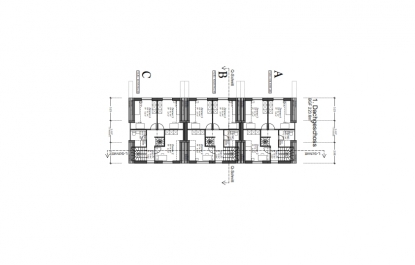

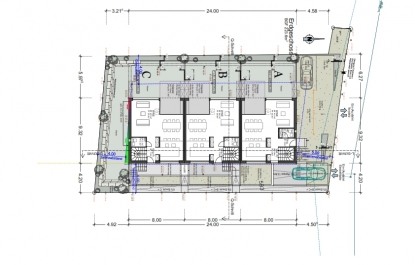

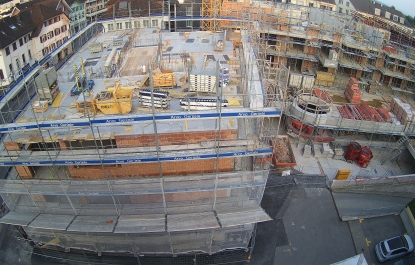

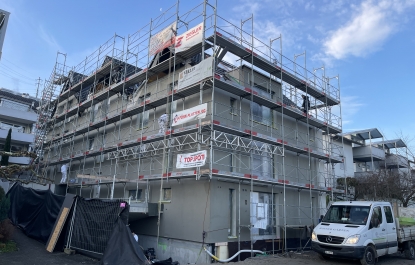

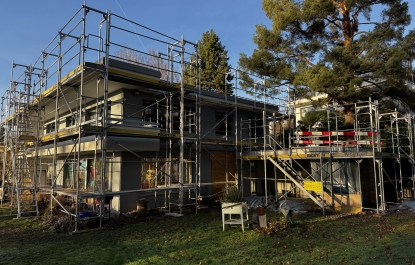

Totalunternehmerauftrag für 15 Eigentumswohnungen.

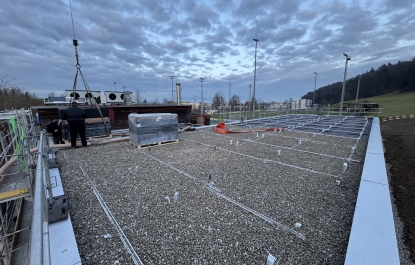

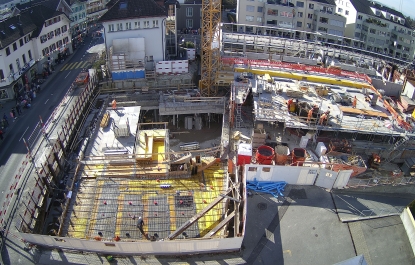

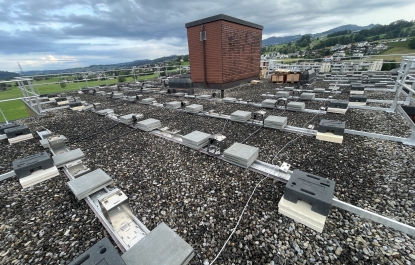

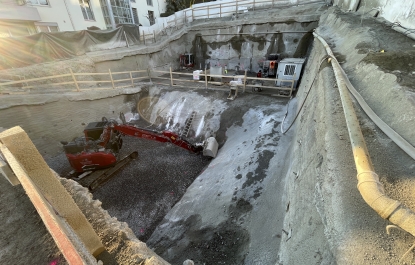

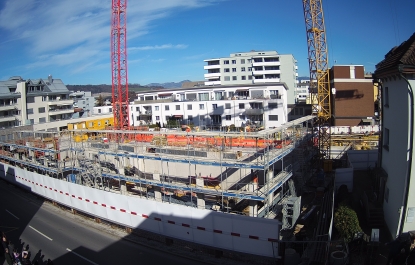

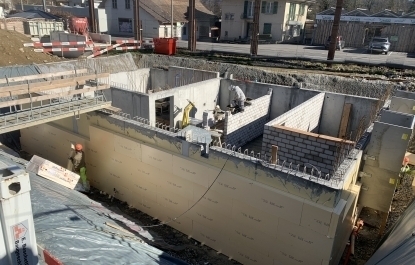

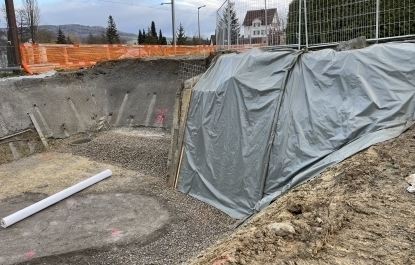

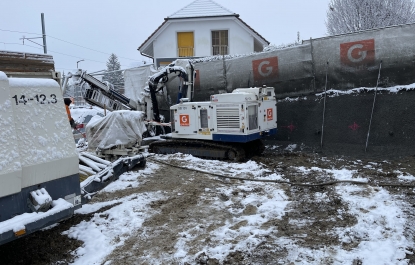

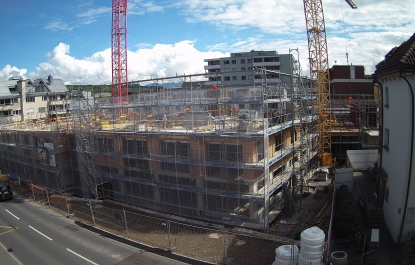

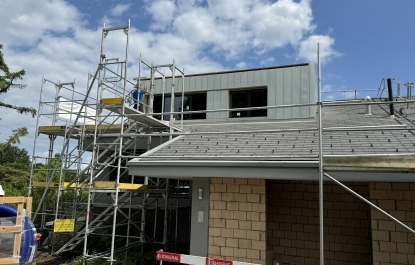

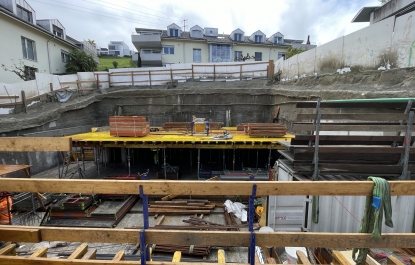

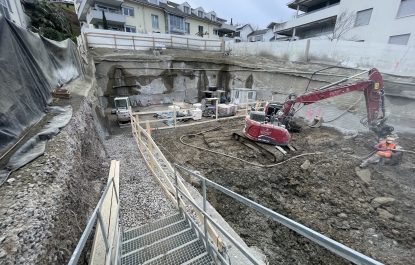

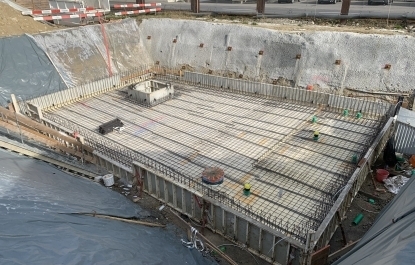

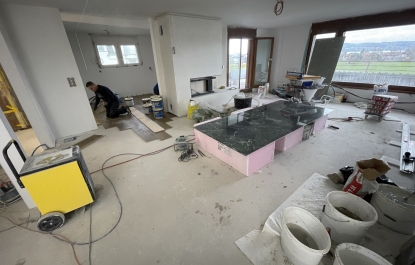

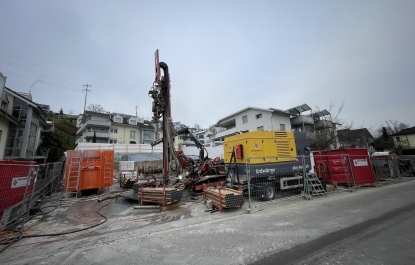

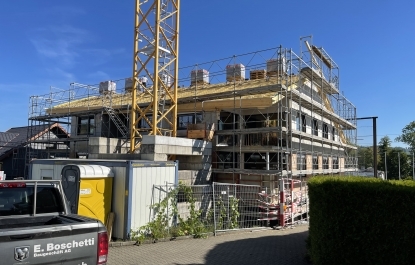

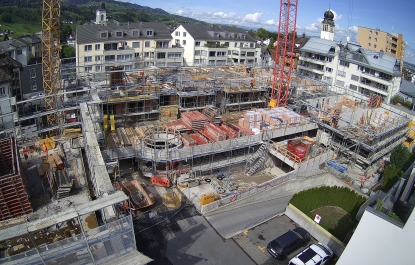

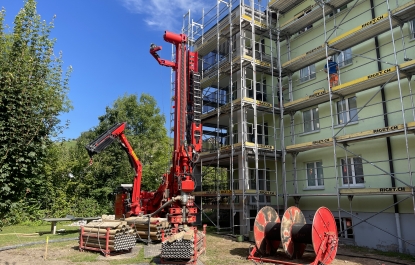

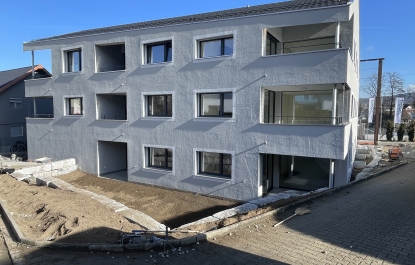

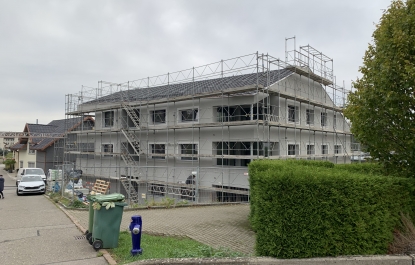

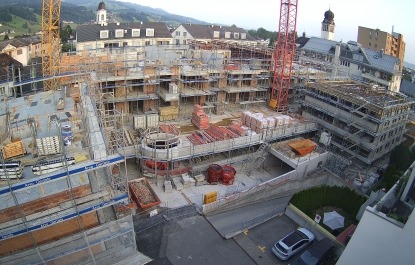

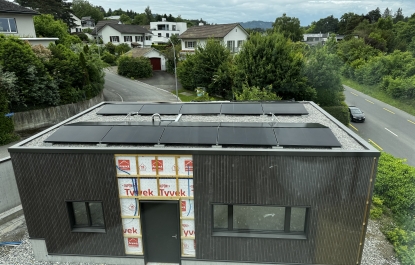

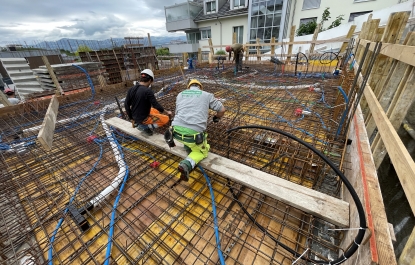

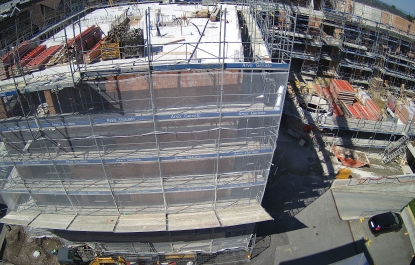

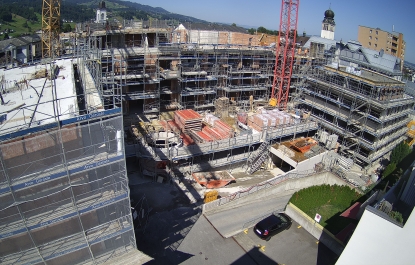

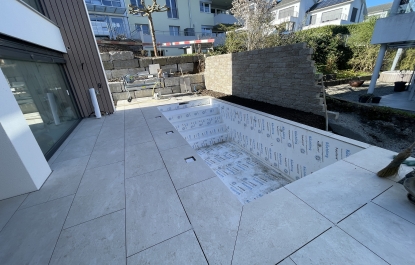

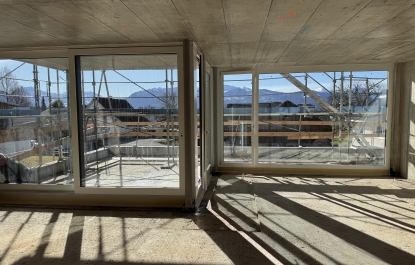

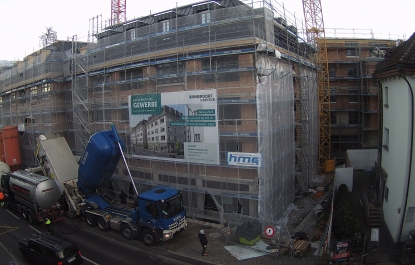

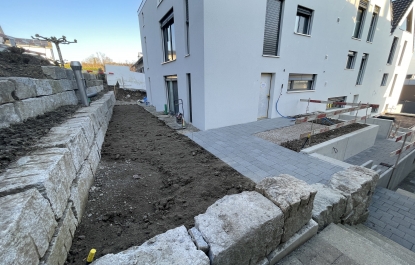

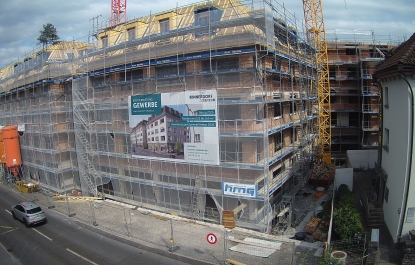

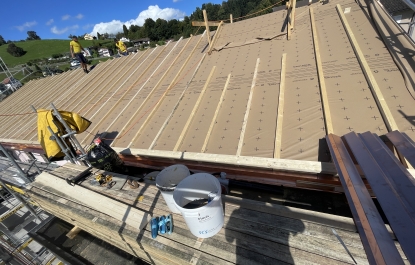

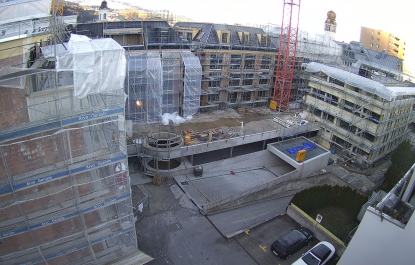

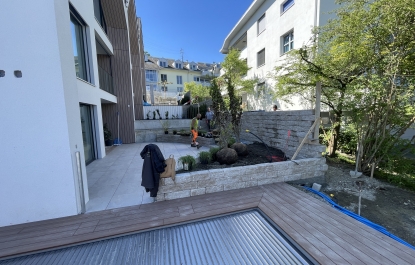

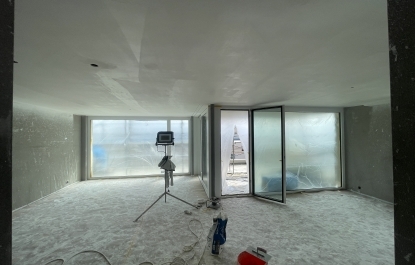

Baubewilligung im September 2017 erhalten. Baustart Ende August 2018 erfolgt, ab September Baugrubenaushub, Erdsonden-Bohrungen, Spritzbetonwände mit Vernagelung. Baugrube bis Ende Oktober abgeschlossen, 1. Baukran am 24. Oktober gestellt und Arbeitsbeginn Baumeister, 13. November 2018 Baukran Nr. 2 gestellt. Rohbauvollendung alle Häuser anfangs Mai 2019, Wohnungsausbau. Beginn Gärtner mit Umgebungsgestaltung anfangs August mit Fertigstellung Umgebung im Oktober 2019. Endausbau mit Vorabnahmen Dezember 2019 und Bezug ab Januar 2020 laufend erfolgt.

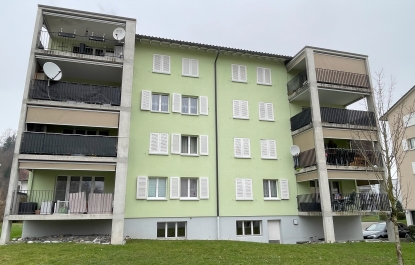

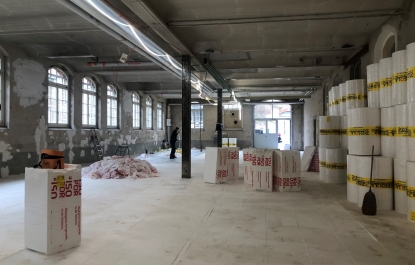

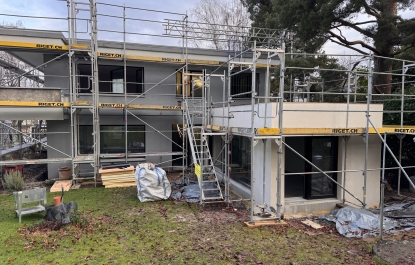

Bau- und Projektleitungsauftrag zur Gebäudesanierung und Instandhaltung.

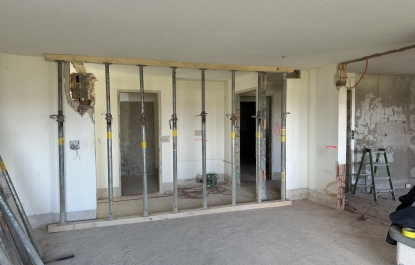

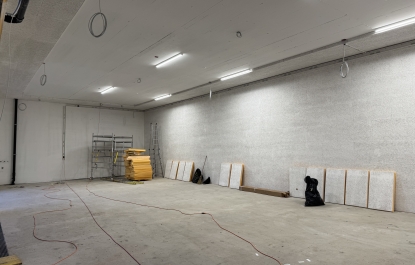

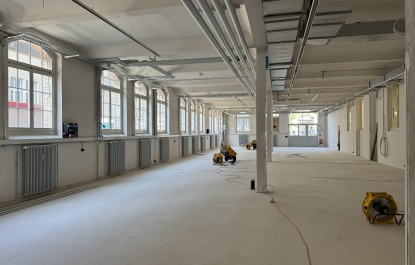

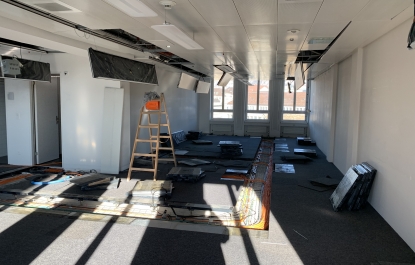

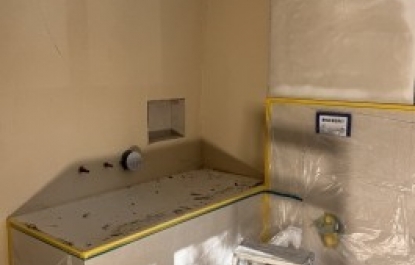

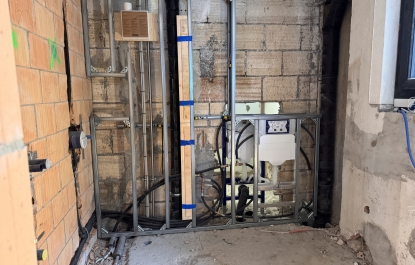

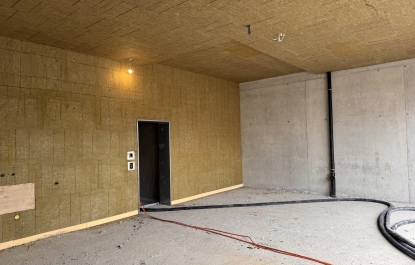

Sanierung des Treppenhauses, instand stellen der Bodenbeläge, komplette Aufzugserneuerung, neu Streichen sowie Elektroinstallationsersatz und neue moderne LED-Beleuchtung.

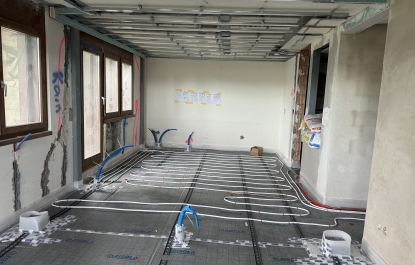

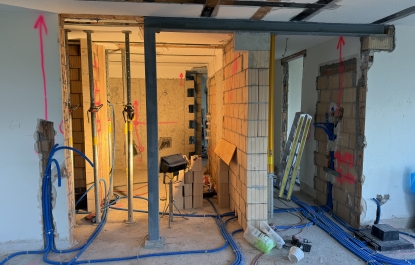

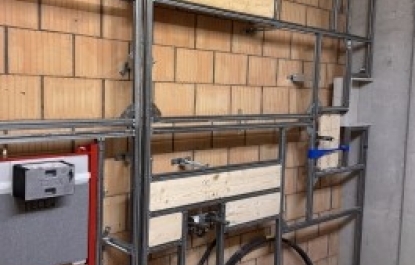

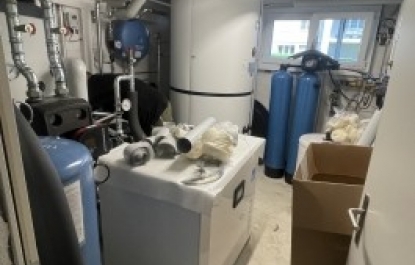

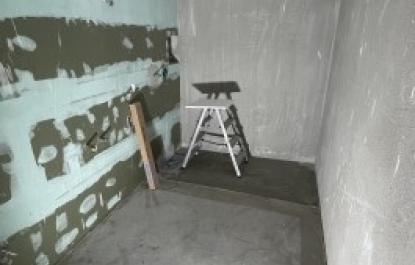

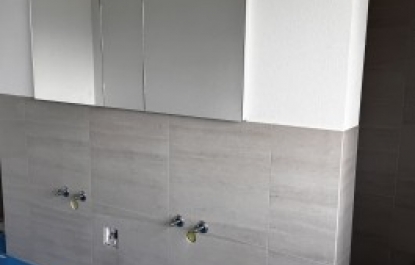

Anpassung der Kalt- und Warmwasserinstallationen sowie montieren einer aktiven Entrostungs- und Entkalkungsanlage.

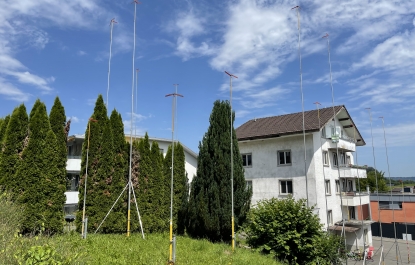

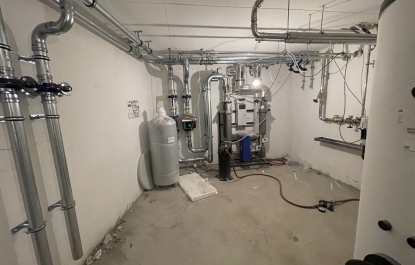

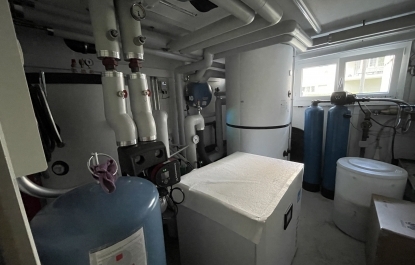

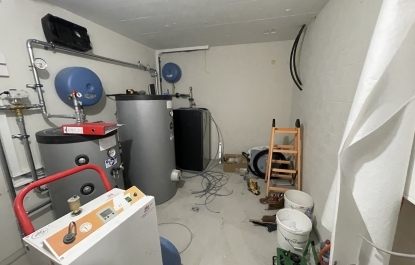

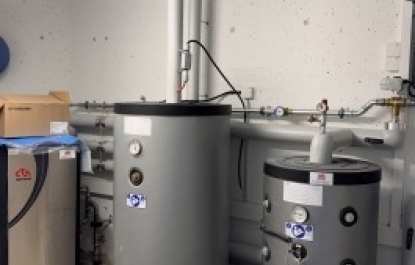

Ersatz der alten Ölheizung mit Kamin im April 2020.

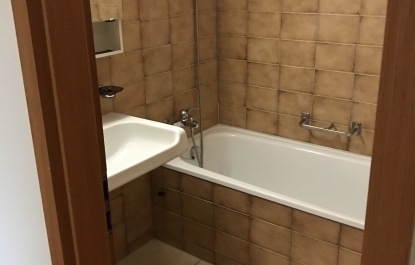

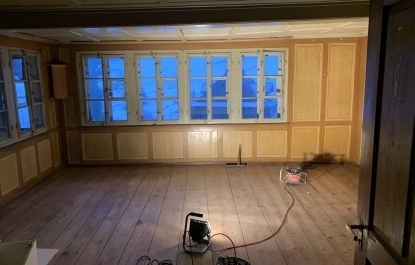

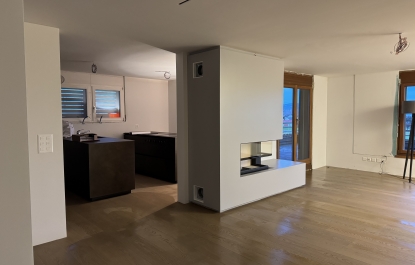

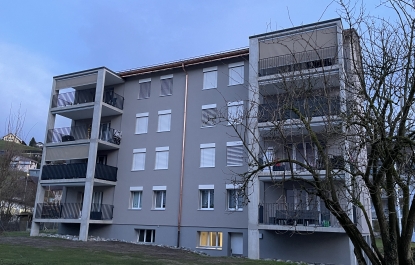

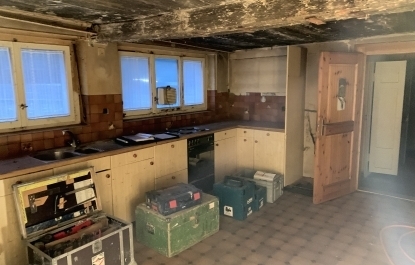

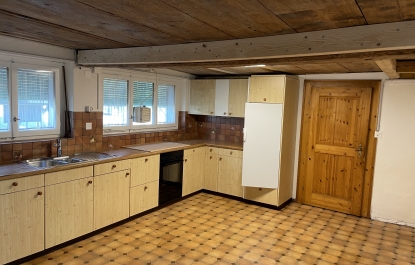

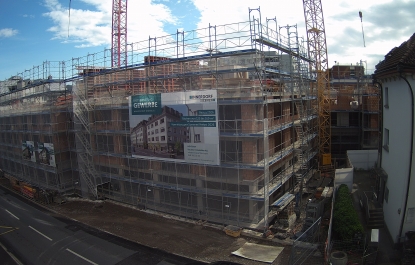

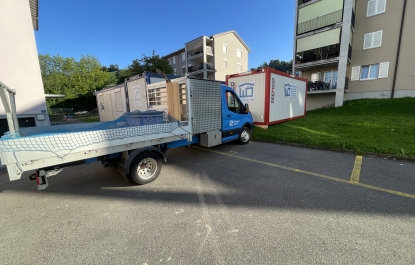

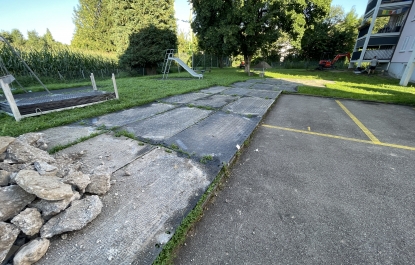

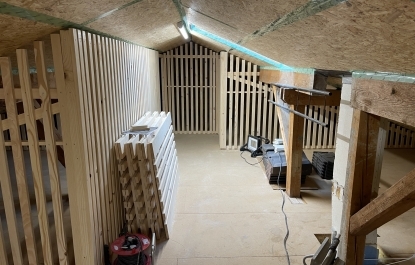

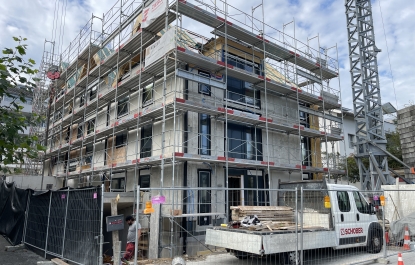

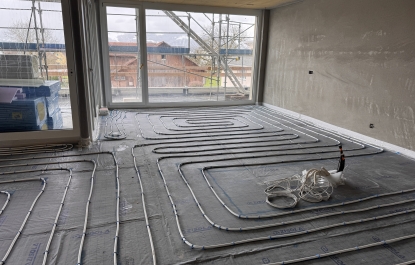

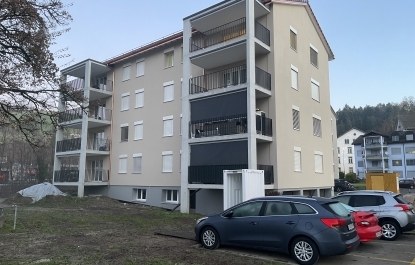

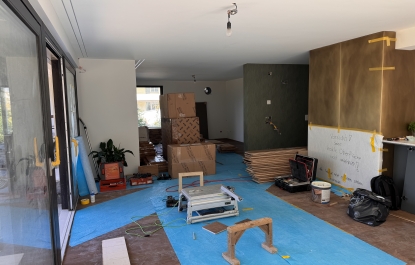

Renovation von 27 Mietwohnungen im Eigentumsstandard. Renovationsbeginn jeweils einzelner Wohnungen ab Juli 2017. Erneuerung 10. Wohnung im Juni 2020.
